Звіт про будівельні роботи в ЖК «Lypynsky»: квітень 2026 року

28.04.2026

Пропонуємо ознайомитися з ходом будівельних робіт у ЖК бізнес-класу «Lypynsky», розташованому на однойменній вулиці у Львові.

Наразі виконано повністю або частково такі етапи:

1 секція

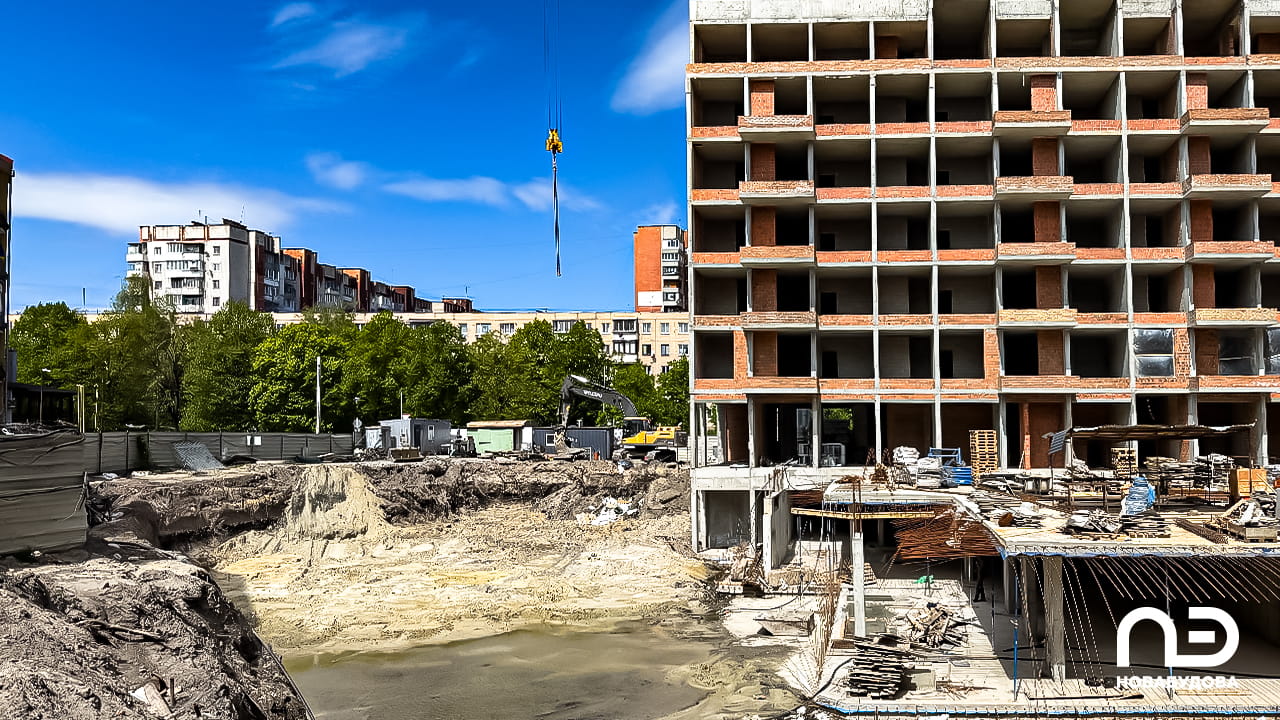

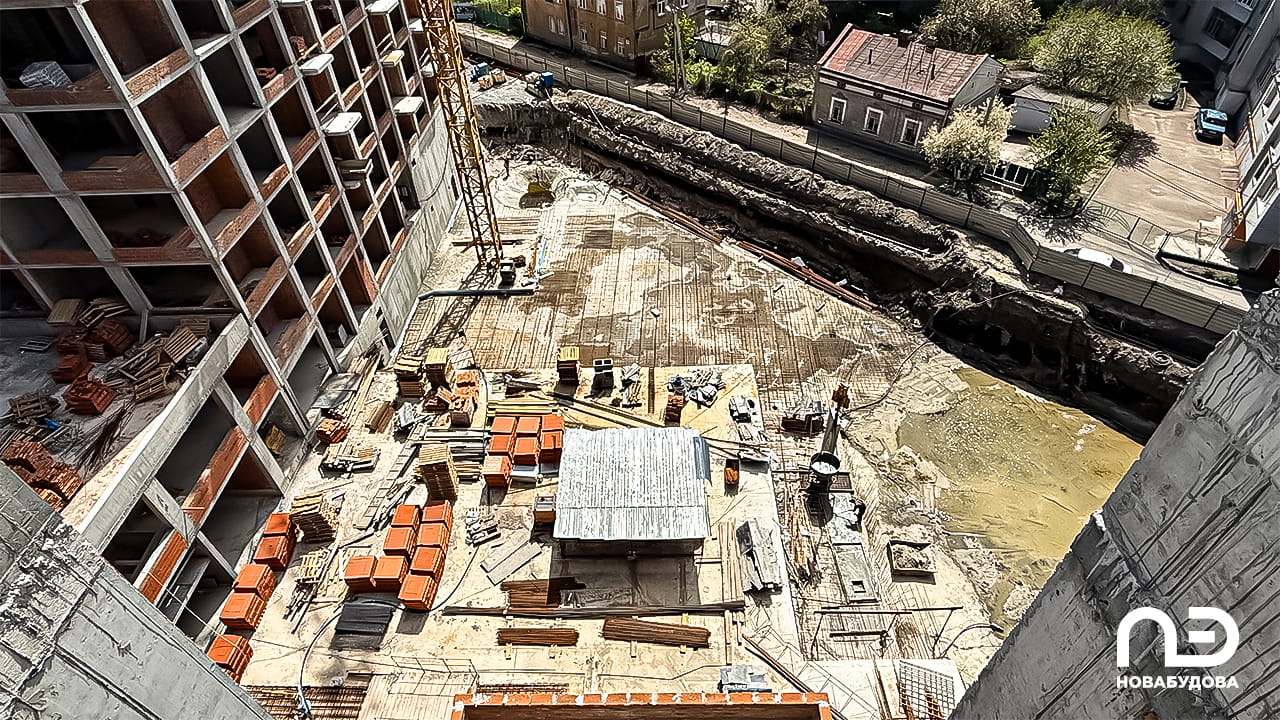

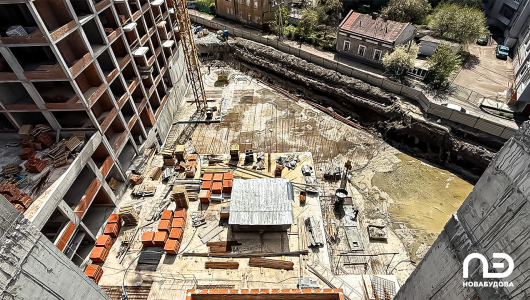

  • копання котловану під фундамент.

2 секція

  • завершено заливання ухилоутворюючої стяжки на покрівлі;
  • завершено облаштування гідроізоляції покрівлі з ПВХ-мембрани;
  • облаштування горизонтальних мереж каналізації К1 (готово на 70%).

3 секція

  • завершено заливання ухилоутворюючої стяжки на покрівлі;
  • облаштування гідроізоляції покрівлі з ПВХ-мембрани (готово на 40%);
  • штукатурка стін на 2 поверсі (готово на 65%);
  • облаштування горизонтальних мереж каналізації К1 (готово на 50%).

4 секція

  • завершено заливання ухилоутворюючої стяжки на покрівлі;
  • завершено облаштування пароізоляційного шару з єврорубероїду на покрівлі;

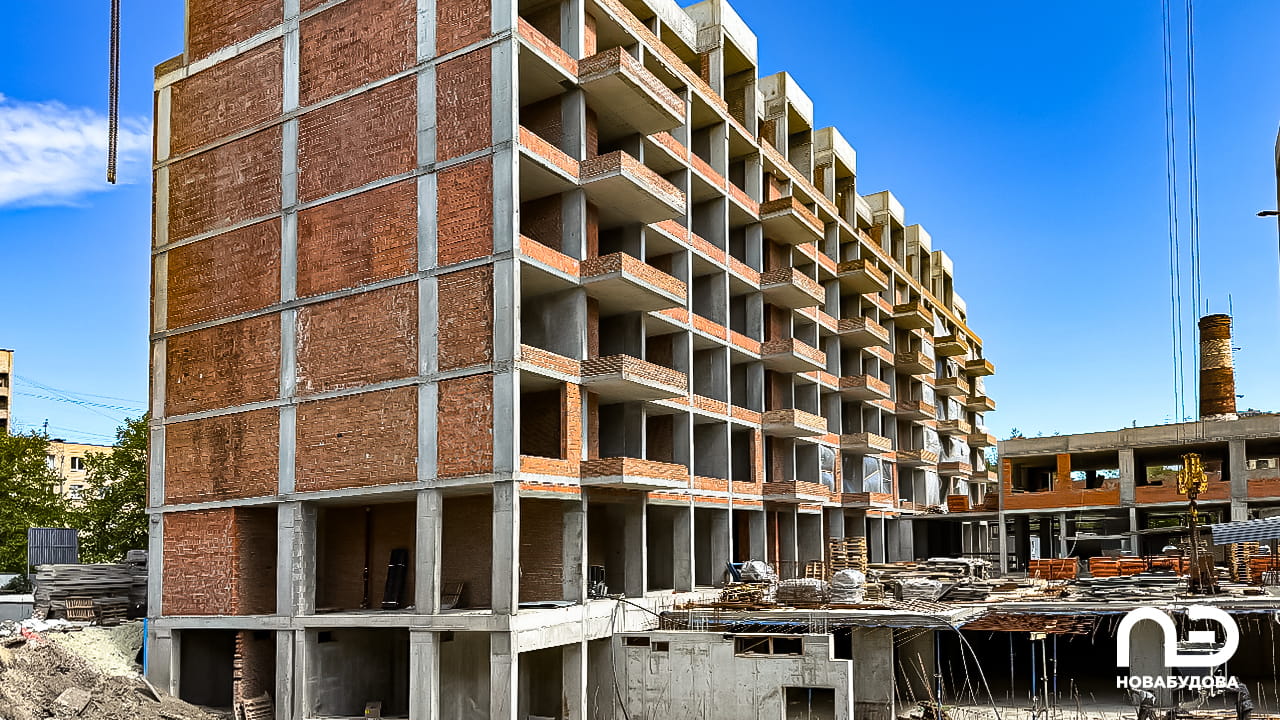

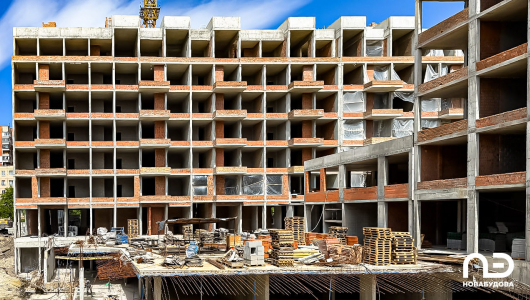

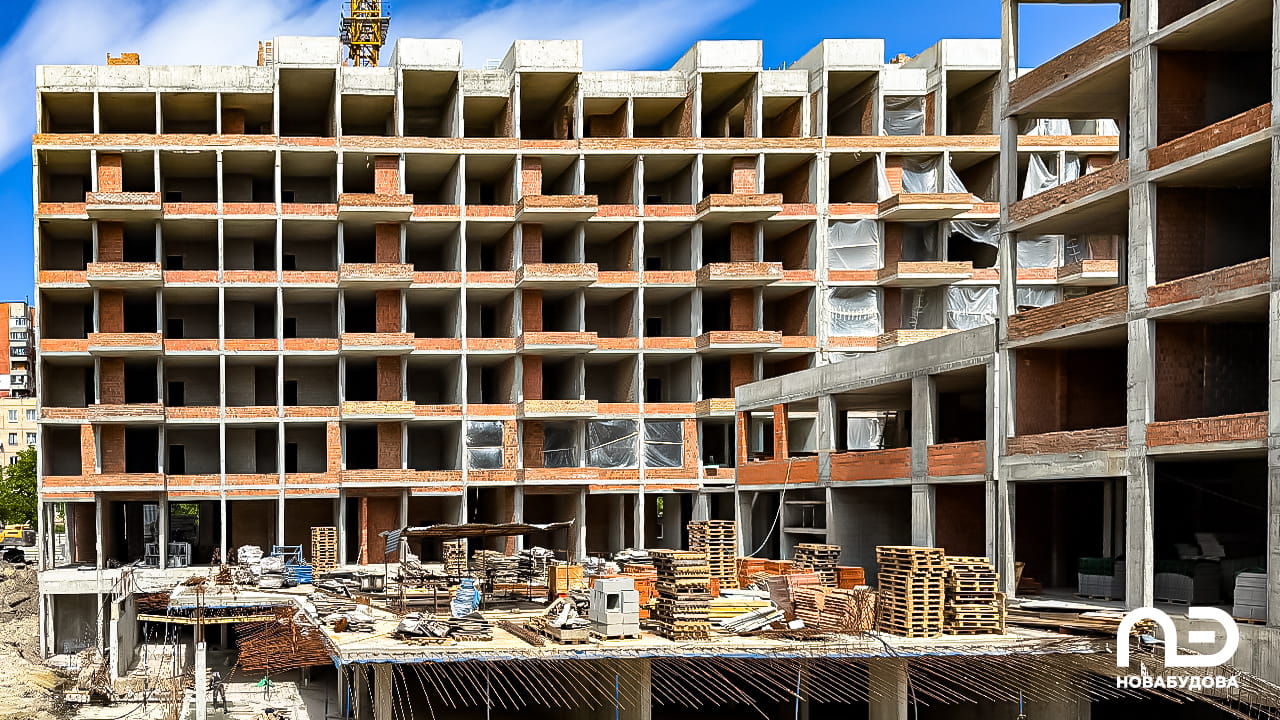

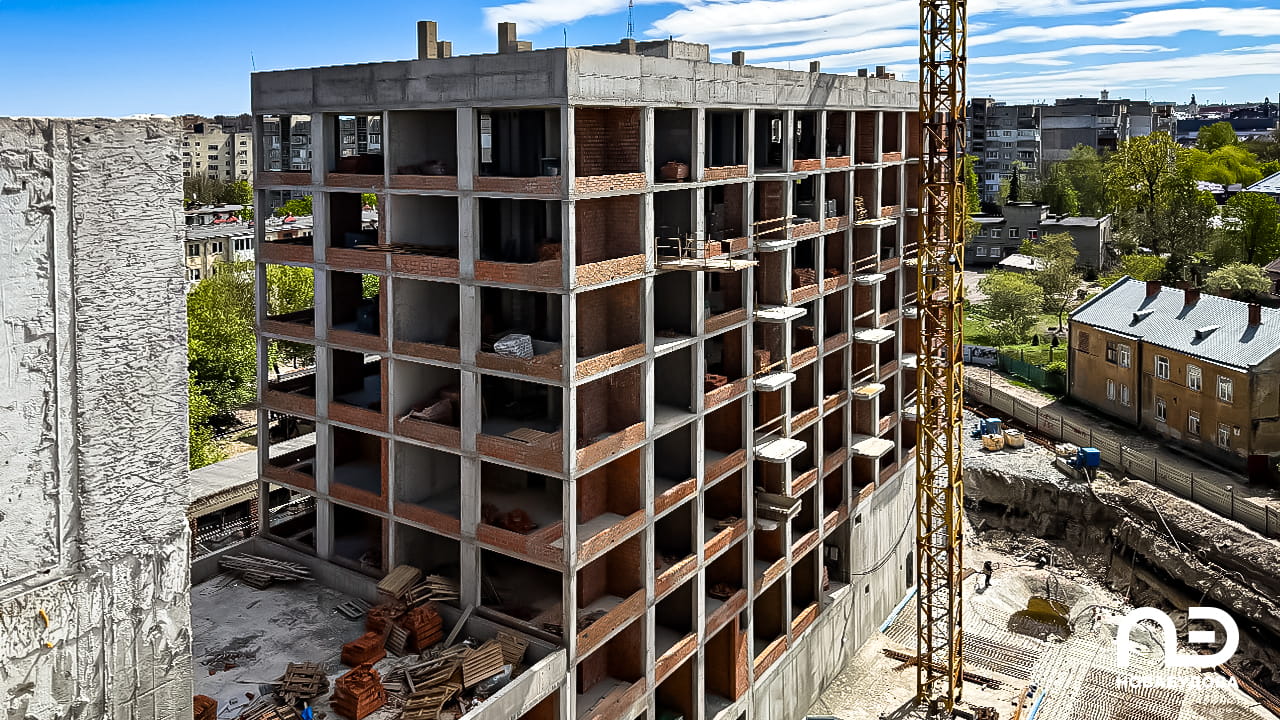

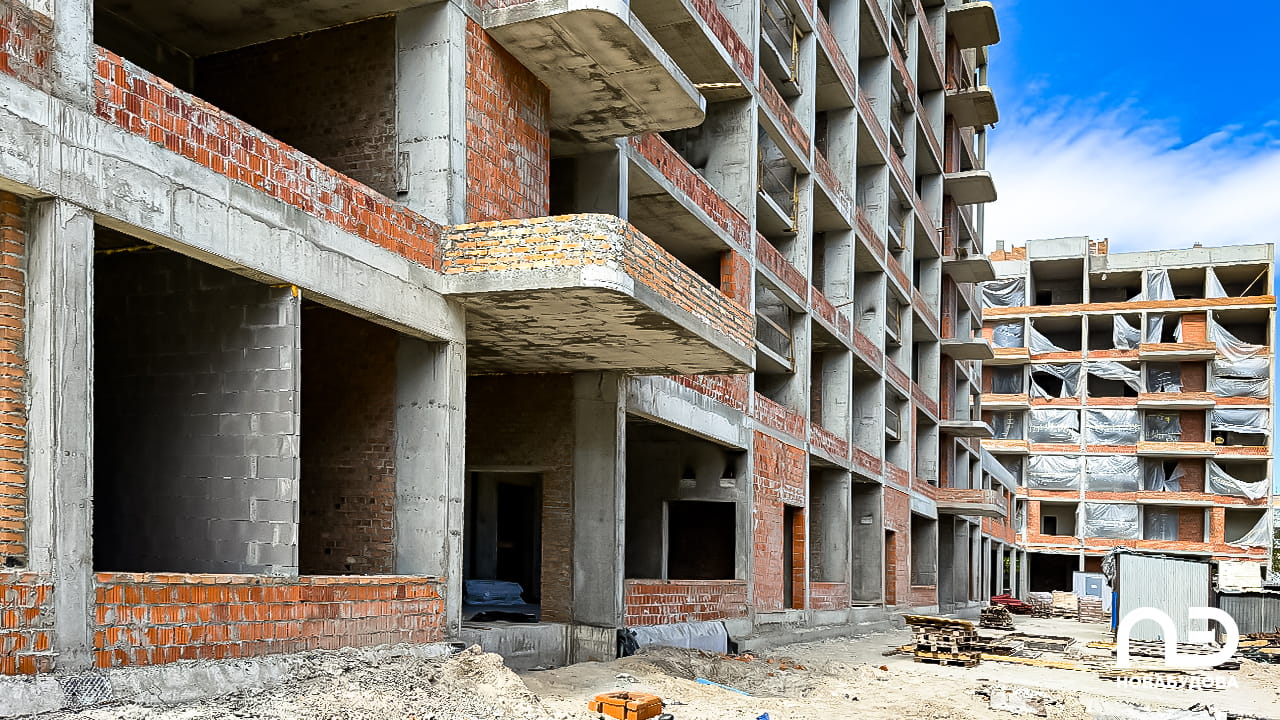

  • штукатурка стін на 2-4 поверхах.

Проміжна сесія

  • облаштування вертикальних стояків каналізації К2;
  • мурування зовнішніх стін по периметру секції (2 поверх).

5, 6 секції

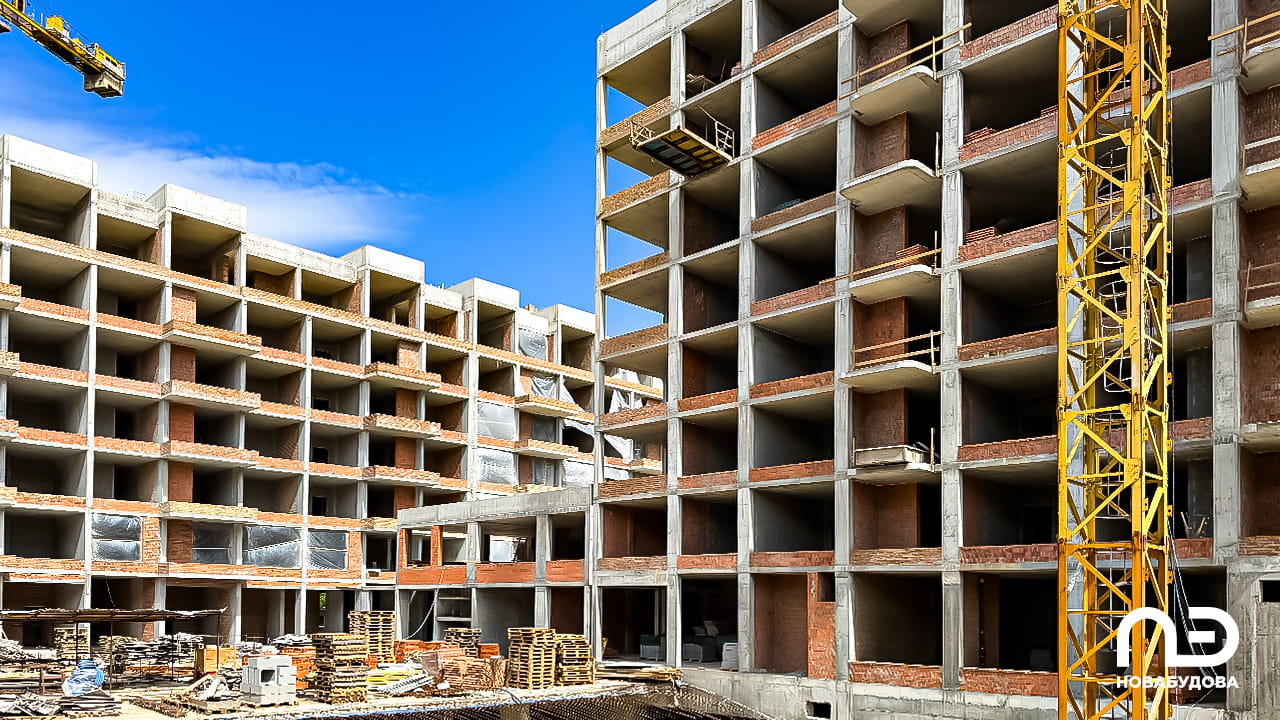

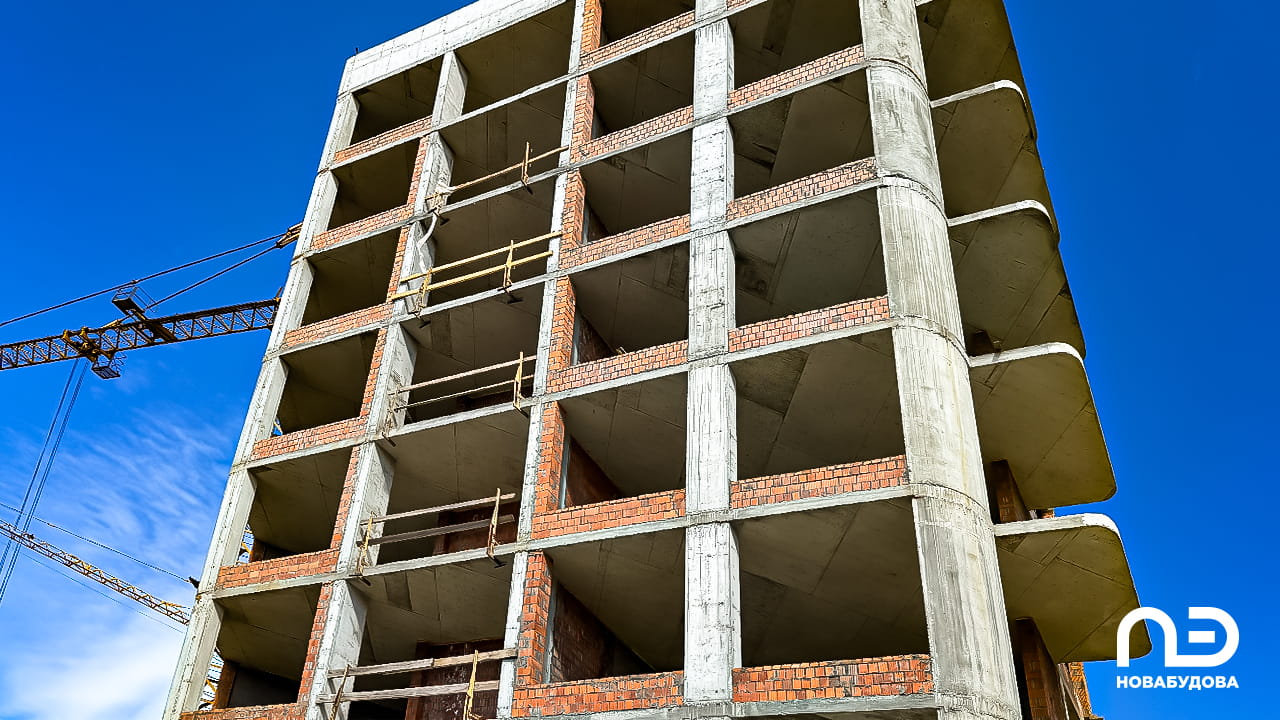

  • мурування зовнішніх стін по периметру (5-8 поверхи);
  • завершено мурування стін і перегородок на 4 поверсі;
  • монтаж вентиляційних і димохідних каналів з 5 поверху й до покрівлі;

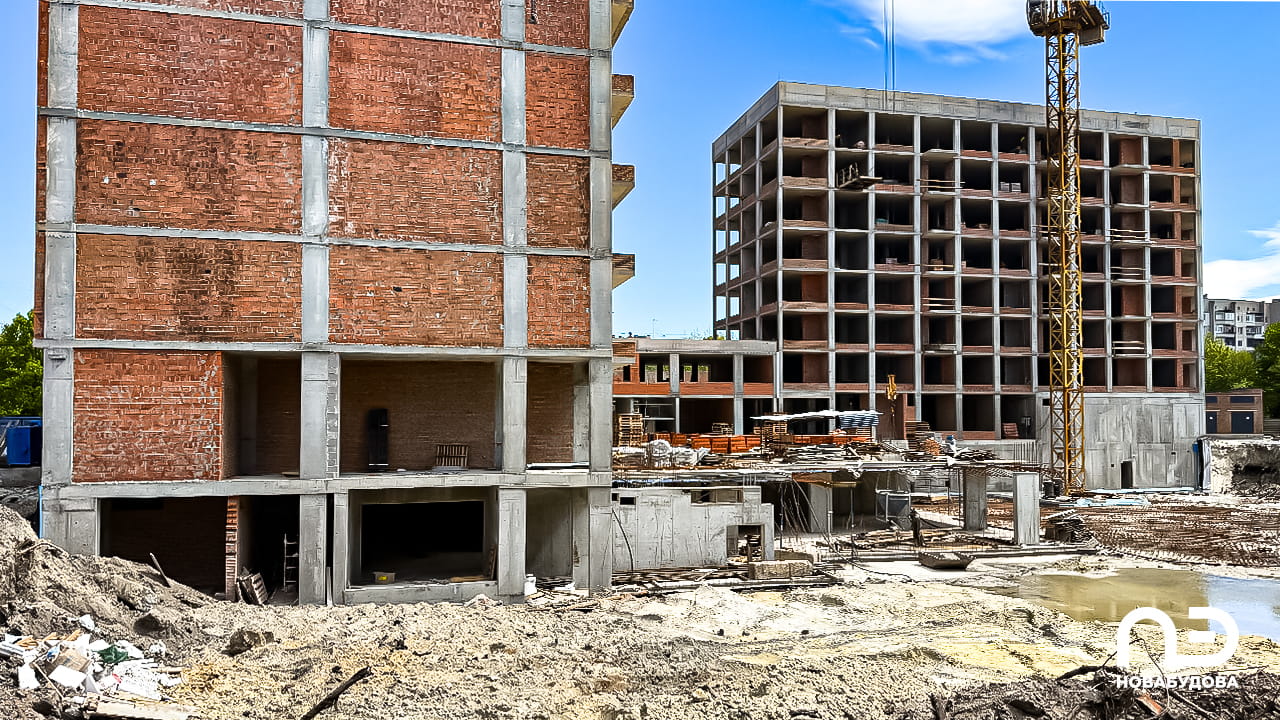

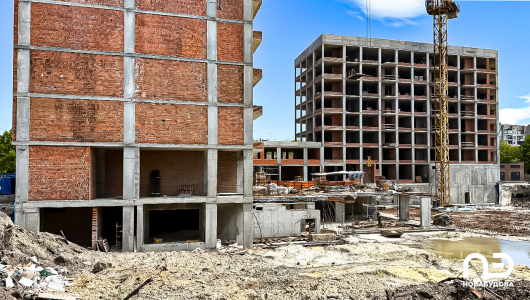

  • мурування стін у паркінгу та підвалі.

Інші види робіт

  • в’язання арматури фундаментної плити під другу чергу паркінгу;

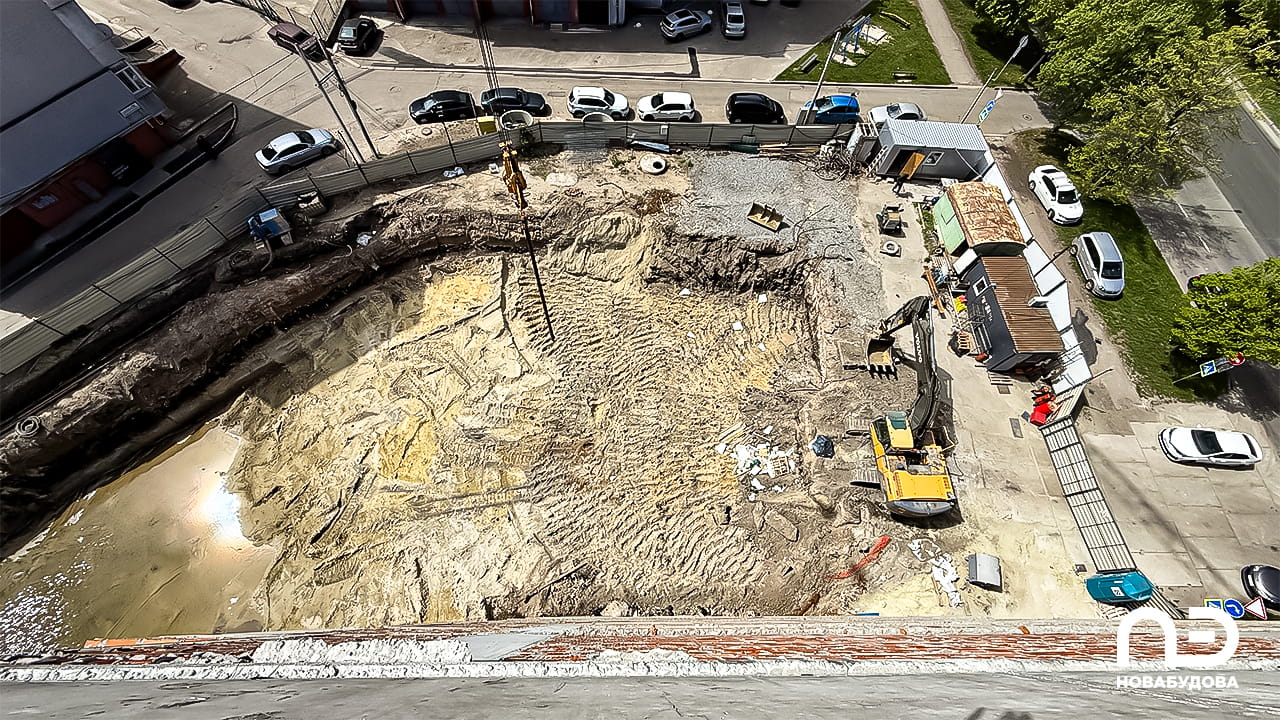

  • копання котловану під другу чергу паркінгу.

Серед подальших видів робіт:

1 секція

  • копання котловану під фундамент;
  • заливання бетонної підготовки під фундаментну плиту.

2 секція

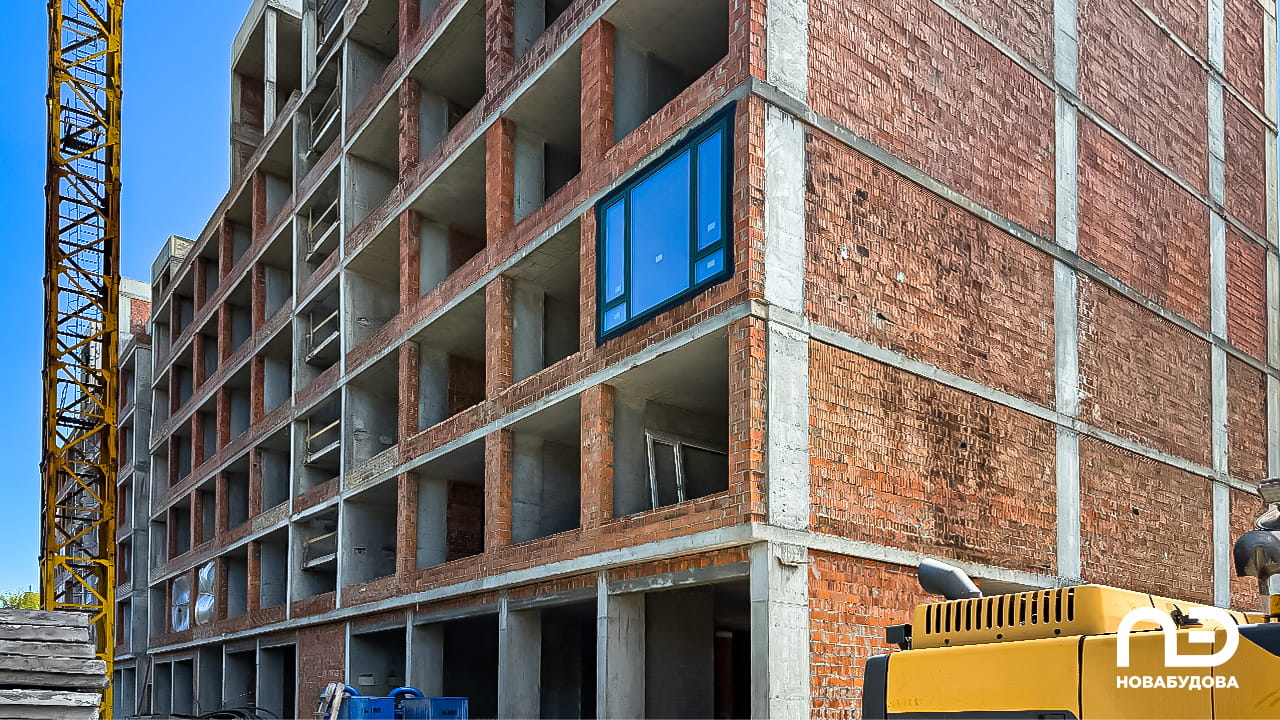

  • монтаж вікон;

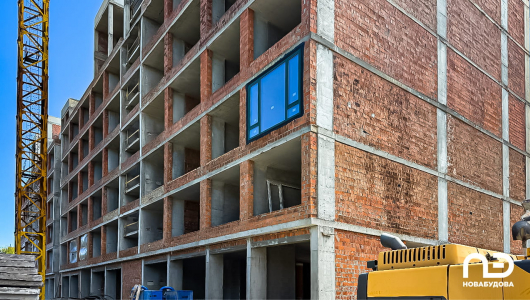

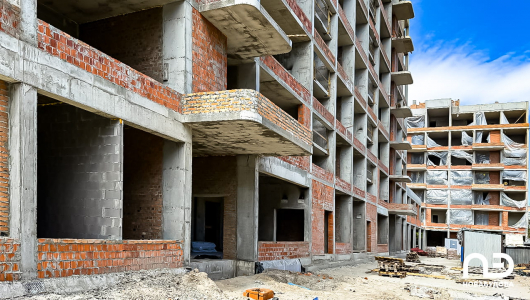

  • штукатурка стін (2-7 поверхи);
  • лежаки каналізації К1 у паркінгу;

3 секція

  • облаштування гідроізоляції покрівлі з ПВХ-мембрани;
  • штукатурка стін (3-7 поверхи);
  • монтаж вікон;
  • облаштування горизонтальних мереж каналізації К1, К2 у паркінгу.

4 секція

  • штукатурка стін (5-7 поверхи);
  • облаштування гідроізоляції покрівлі з ПВХ-мембрани;
  • монтаж вікон;

Проміжна сесія

  • мурування зовнішніх стін по периметру секції (1 поверх).

5, 6 секції

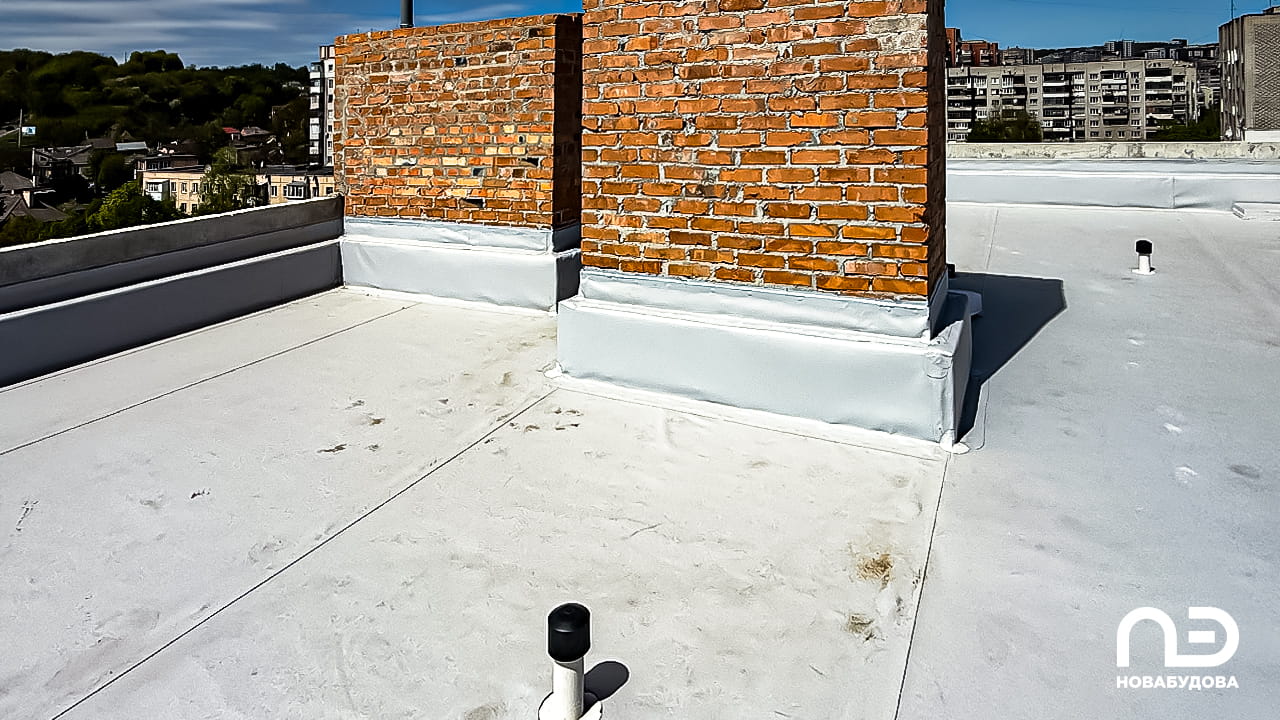

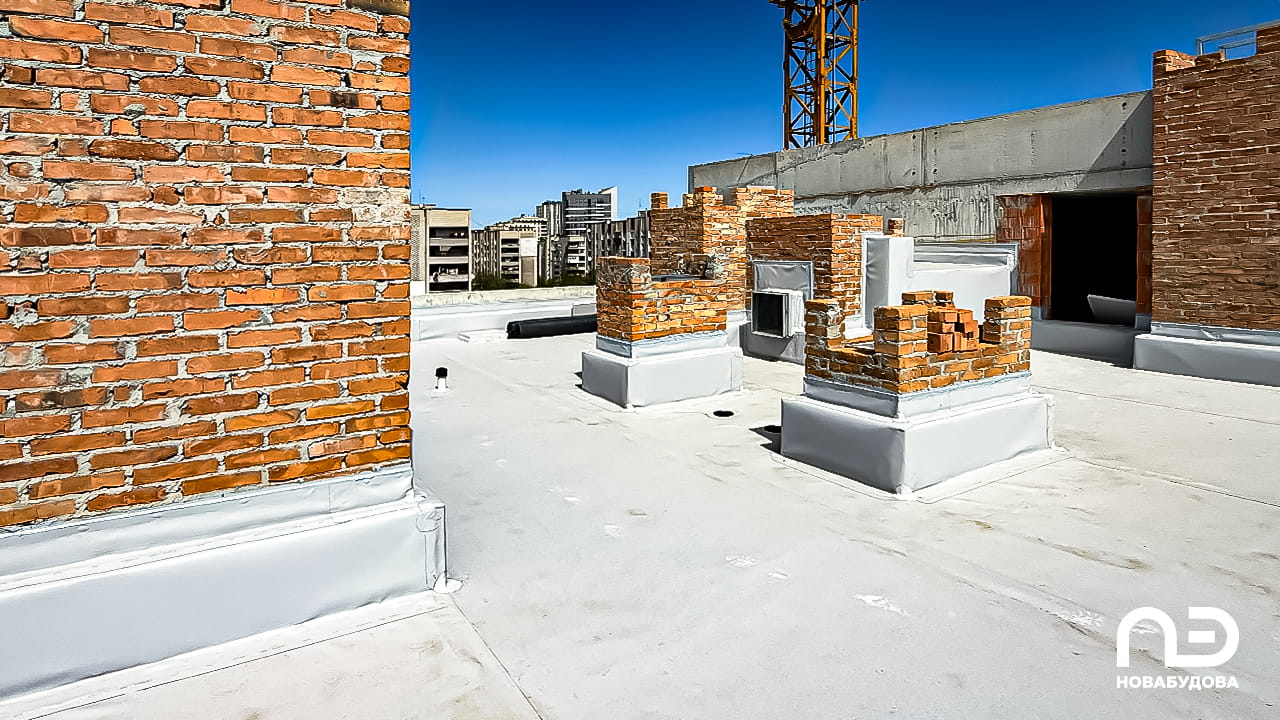

  • обмуровування коминів на покрівлі;
  • облаштування на покрівлі пароізоляційного бар’єру з єврорубероїду;
  • мурування стін і перегородок 5-6 поверхів;
  • мурування стін у підвалі (6 секція).

Інші види робіт

  • бетонування фундаментної плити другої черги паркінгу;
  • копання котловану під другу чергу паркінгу;
  • заливання бетонної підготовки під фундаментну плиту другої черги паркінгу.
